Hướng dẫn bố trí thép sàn chuẩn kỹ thuật dễ hiểu, dễ làm

bo-tri-thep-san-chuan-ky-thuat

Hướng dẫn bố trí thép sàn chuẩn kỹ thuật dễ hiểu, dễ làm

03/07/2025

Việc bố trí thép sàn đúng kỹ thuật quyết định độ an toàn và tuổi thọ của cả công trình. Nhiều chủ đầu tư không nắm rõ quy trình này, dẫn đến sàn bị nứt, võng hoặc phải sửa chữa tốn kém sau này. Bài viết này sẽ hướng dẫn chi tiết từng bước để bạn có thể kiểm soát chất lượng thi công hiệu quả.

Bố trí thép sàn là gì? Vì sao cần tuân thủ đúng kỹ thuật?

Bố trí thép sàn chính là việc sắp xếp các thanh cốt thép theo đúng vị trí, khoảng cách và liên kết như bản vẽ thiết kế. Đây không phải công việc đơn giản vì mỗi thanh thép đều có chức năng riêng – chịu lực kéo, nén, uốn và truyền tải những tác động xuống dầm, cột.

Khi bố trí thép sàn sai quy trình, bạn sẽ đối mặt với những rủi ro không mong muốn. Sàn nhà có thể bị nứt lởm chởm sau 2-3 năm sử dụng, đặc biệt ở những vị trí chịu tải trọng lớn như phòng khách, khu vực đặt tủ lạnh. Thậm chí nghiêm trọng hơn, sàn bị võng xuống tạo cảm giác bước chân “nhão” không an toàn.

Tuân thủ đúng kỹ thuật không chỉ giúp sàn chịu lực tốt mà còn tiết kiệm chi phí về lâu dài. Thay vì phải đục bỏ sàn để sửa chữa – công việc vừa tốn kém vừa ảnh hưởng đến sinh hoạt gia đình, việc làm đúng từ đầu sẽ đảm bảo ngôi nhà bền vững hàng chục năm.

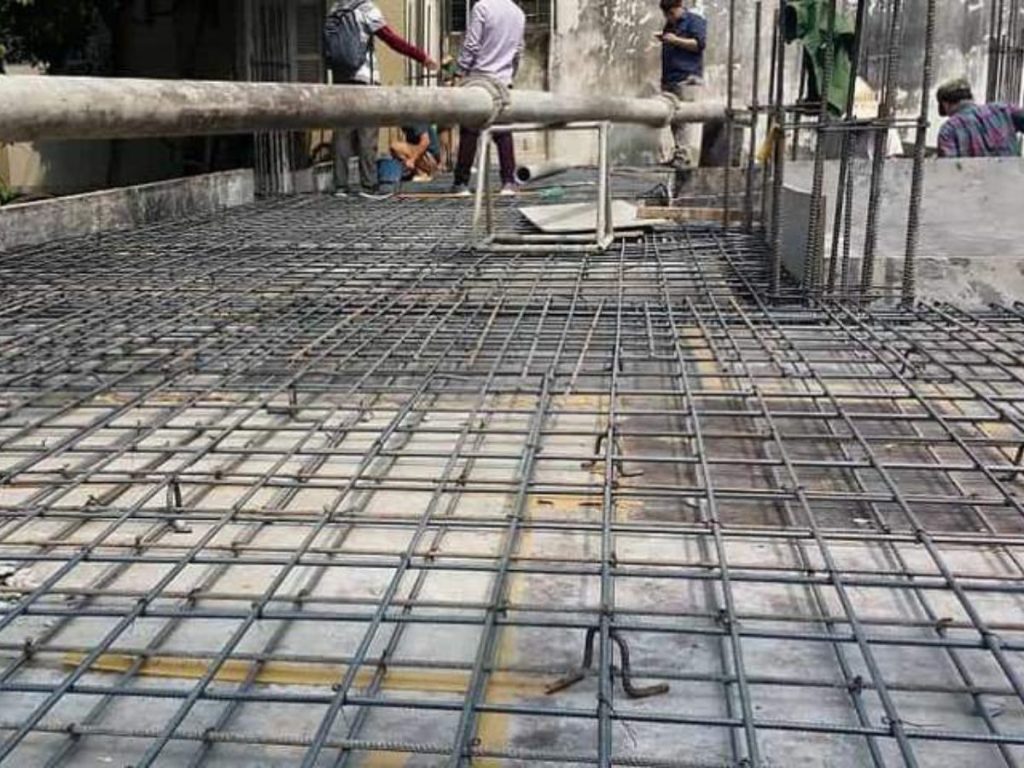

bo-tri-thep-san-2-lop

Các nguyên tắc bố trí thép sàn đúng tiêu chuẩn

Khoảng cách thép lớp trên, lớp dưới

Thép sàn được chia làm hai lớp chính với chức năng hoàn toàn khác nhau. Lớp thép dưới chịu mô men dương (lực kéo) ở giữa nhịp sàn, trong khi lớp thép trên chịu mô men âm (lực nén) tại vị trí mũ cột và gần dầm tường.

Khoảng cách giữa các thanh thép không được tùy tiện. Theo kinh nghiệm thực tế, khoảng cách phổ biến dao động từ 150-200mm tùy theo tải trọng và nhịp sàn. Với sàn dân dụng thông thường, khoảng cách 200mm là hợp lý. Nhưng nếu sàn phải chịu tải trọng lớn như khu vực kho để đồ, garage ô tô, khoảng cách cần rút ngắn xuống 150mm hoặc ít hơn.

Điều quan trọng là các thanh thép phải được bố trí song song, vuông góc nhau tạo thành lưới đều đặn. Việc này không chỉ để đẹp mắt mà còn đảm bảo lực được phân bố đồng đều trên toàn bộ mặt sàn.

Quy định về chiều dài nối chồng, neo cốt thép

Không phải lúc nào cũng có thanh thép đủ dài để bố trí liền một mạch. Khi cần nối chồng, chiều dài đầu nối tối thiểu phải bằng 40 lần đường kính thanh thép. Ví dụ thép D10 (đường kính 10mm) thì chiều dài nối chồng tối thiểu là 400mm.

Vị trí nối chồng cũng rất quan trọng. Tuyệt đối không nối tại các vị trí chịu lực lớn như mũ cột, đầu dầm hay giữa nhịp sàn. Thay vào đó, hãy nối tại những vùng ít chịu lực để tránh làm yếu kết cấu.

Đầu neo cốt thép thường được uốn cong 90-135 độ rồi cắm sâu vào dầm hoặc tường. Chiều dài neo phụ thuộc vào đường kính thép và cường độ bê tông, nhưng thông thường không dưới 200mm. Việc neo đúng kỹ thuật giúp thép và bê tông làm việc như một khối thống nhất.

Chi tiết khoảng bảo vệ và lớp bê tông phủ

Lớp bê tông bảo vệ là khoảng cách từ mặt ngoài thanh thép đến mặt ngoài của sàn. Lớp này có nhiệm vụ bảo vệ thép khỏi gỉ sét, hỏa hoạn và các tác động môi trường.

Theo quy chuẩn Việt Nam, độ dày tối thiểu của lớp bê tông bảo vệ là 15mm đối với sàn trong nhà. Với môi trường ẩm ướt như nhà bếp, phòng tắm, độ dày này nên tăng lên 20-25mm. Môi trường biển hoặc có tính ăn mòn cao cần tăng lên 30mm hoặc hơn.

Để đảm bảo độ dày này, bạn cần sử dụng con kê thép (hay gọi là ghế kê) đặt đều khắp mặt sàn. Con kê có nhiều loại: con kê nhựa, con kê kim loại, mỗi loại đều có chiều cao chuẩn từ 15-50mm. Việc đặt con kê đúng cách sẽ giúp thép không bị chạm đất và duy trì vị trí ổn định trong suốt quá trình đổ bê tông.

Hướng dẫn chi tiết cách bố trí thép sàn dân dụng

Cách xác định vị trí gối kê, điểm uốn, mũ cột

Bước đầu tiên trong bố trí thép sàn là xác định chính xác vị trí các gối kê. Gối kê chính là những điểm tựa của sàn lên dầm, tường hoặc cột. Tại những vị trí này, sàn chịu phản lực hướng lên, tạo ra mô men âm.

Vị trí mũ cột thường là điểm chịu lực phức tạp nhất. Tại đây, lớp thép trên cần được bố trí dày hơn và có chiều dài kéo dài ra hai phía. Thép lớp trên thường được uốn cong theo hình chữ L hoặc chữ U để tăng khả năng chịu lực và neo chắc với bê tông.

Điểm uốn là vị trí mà mô men chuyển từ dương sang âm hoặc ngược lại. Thông thường, điểm uốn nằm cách mép dầm một khoảng bằng 1/4 đến 1/3 chiều dài nhịp sàn. Tại vị trí này, thép lớp trên bắt đầu được cắt ngắn hoặc uốn xuống, trong khi thép lớp dưới tiếp tục kéo dài.

Bản vẽ và sơ đồ minh họa mẫu bố trí thép sàn

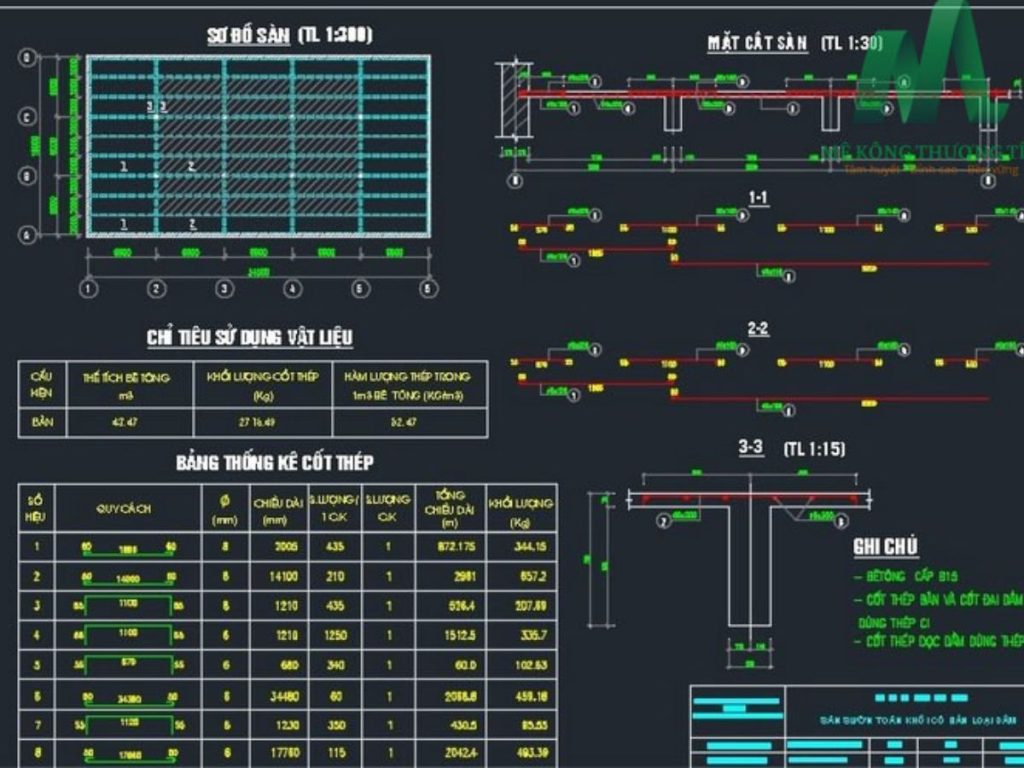

ban-ve-bo-tri-thep-san

Bản vẽ bố trí thép sàn thường bao gồm hai view chính: mặt bằng và mặt cắt. Mặt bằng thể hiện vị trí tổng thể của từng thanh thép, khoảng cách giữa chúng và hướng bố trí. Mặt cắt cho thấy độ cao của từng lớp thép, chiều dài neo và điểm uốn.

Trên bản vẽ, mỗi thanh thép được ký hiệu bằng một mã số kèm theo thông tin về đường kính, chiều dài và số lượng. Ví dụ: “1-D12-L=3000-10c” có nghĩa là thanh số 1, đường kính 12mm, dài 3000mm, tổng cộng 10 thanh.

Sơ đồ nối chồng và neo thép cũng được thể hiện chi tiết. Các ký hiệu như móc câu, chiều dài neo, góc uốn đều được chuẩn hóa theo quy chuẩn vẽ kỹ thuật. Việc đọc hiểu đúng bản vẽ sẽ giúp thi công chính xác, tránh nhầm lẫn dẫn đến sai sót.

Mẹo kiểm tra bố trí thép thực tế tại công trường

Kiểm tra bố trí thép sàn tại công trường cần sự tỉ mỉ và kinh nghiệm. Đầu tiên, hãy dùng thước dây kiểm tra khoảng cách giữa các thanh thép. Sai số cho phép thường trong khoảng ±10mm so với thiết kế.

Kiểm tra độ chắc chắn của các mối nối bằng cách lắc nhẹ từng thanh thép. Nếu thép bị xê dịch hoặc rung lắc, cần buộc chặt lại bằng dây thép. Đặc biệt chú ý đến vị trí giao nhau giữa thép lớp trên và lớp dưới – đây là điểm dễ bị lỏng nhất.

Sử dụng thước đo độ dày để kiểm tra lớp bê tông bảo vệ. Đo từ mặt ngoài của thanh thép đến mép ván khuôn, đảm bảo khoảng cách đúng như thiết kế. Nếu phát hiện vị trí nào thiếu con kê hoặc con kê bị lún, cần điều chỉnh ngay lập tức.

Trước khi đổ bê tông, hãy chụp ảnh toàn bộ mặt sàn từ nhiều góc độ. Điều này không chỉ giúp lưu trữ hồ sơ mà còn hữu ích khi cần tra cứu sau này. Đồng thời, yêu cầu giám sát thi công ký xác nhận vào biên bản nghiệm thu.

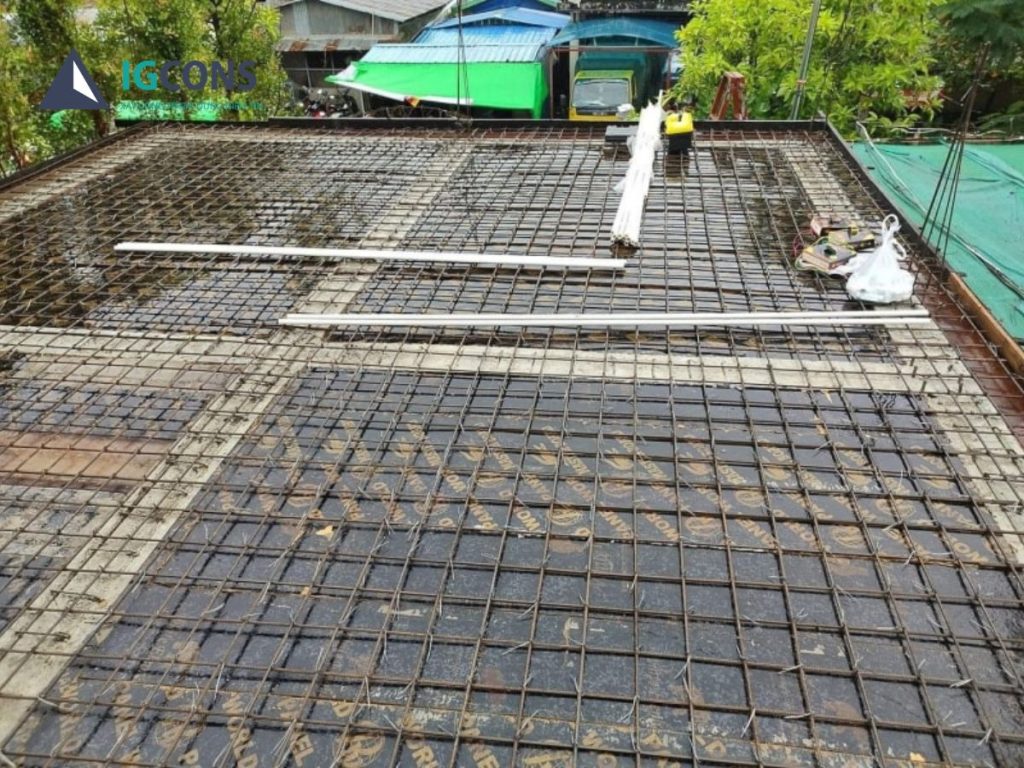

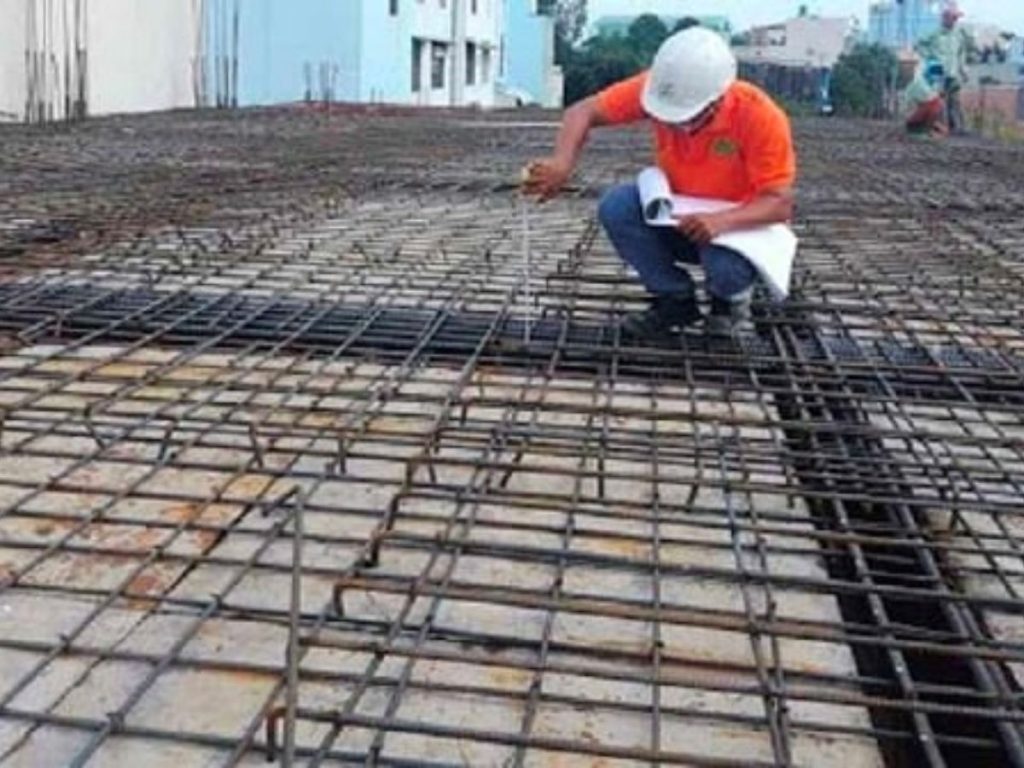

kiem-tra-thuc-te-bo-tri-thep-san

Sai lầm thường gặp khi bố trí thép sàn và cách khắc phục

Sai lầm phổ biến nhất là đặt khoảng cách giữa các thanh thép quá rộng nhằm tiết kiệm chi phí. Điều này dẫn đến việc sàn không chịu được tải trọng thiết kế, dễ bị nứt và võng. Để khắc phục, hãy luôn tuân thủ khoảng cách theo bản vẽ thiết kế, thậm chí có thể rút ngắn lại nếu điều kiện cho phép.

Nhiều thợ thi công đặt thiếu con kê hoặc sử dụng con kê không đúng kích thước. Hậu quả là lớp bê tông bảo vệ không đạt yêu cầu, thép dễ bị gỉ sét và làm nứt sàn. Giải pháp là sử dụng đủ số lượng con kê theo quy định: khoảng 4-6 con kê/m² và kiểm tra độ cao trước khi bố trí thép.

Lỗi nguy hiểm khác là nối thép tại vị trí mũ cột hoặc giữa nhịp sàn – những nơi chịu lực lớn nhất. Việc này làm yếu kết cấu và có thể gây sập sàn. Cách khắc phục là lên kế hoạch cắt thép từ trước, đảm bảo nối chồng chỉ tại những vùng ít chịu lực.

Sai lầm cuối cùng là không kiểm tra lại toàn bộ hệ thống trước khi đổ bê tông. Trong quá trình thi công, thép có thể bị xê dịch do bước chân công nhân, đặt dụng cụ hoặc va chạm. Để tránh điều này, cần có một lần kiểm tra tổng thể và điều chỉnh cuối cùng trước khi bắt đầu đổ bê tông.

meo-kiem-tra-bo-tri-thep

Một số tiêu chuẩn và tài liệu tham khảo khi bố trí thép sàn

Tiêu chuẩn Việt Nam TCVN 5574:2018 là tài liệu chuẩn mực cho thiết kế và thi công kết cấu bê tông cốt thép. Tiêu chuẩn này quy định chi tiết về khoảng cách thép, chiều dài neo, lớp bê tông bảo vệ và các yêu cầu kỹ thuật khác.

Quy chuẩn xây dựng Việt Nam QCXDVN 01:2002 cung cấp những quy định bắt buộc về an toàn công trình. Tài liệu này đặc biệt quan trọng đối với các công trình có yêu cầu đặc biệt về chịu lực như nhà cao tầng, nhà có tầng hầm.

Các hãng vật liệu xây dựng uy tín thường có tài liệu hướng dẫn thi công riêng cho từng loại thép. Những tài liệu này cung cấp thông tin chi tiết về tính chất cơ lý, cách bảo quản và sử dụng thép hiệu quả nhất.

Ngoài ra, tham khảo thêm các tiêu chuẩn quốc tế như ACI 318 (Mỹ) hoặc Eurocode 2 (Châu Âu) sẽ giúp cập nhật những giải pháp kỹ thuật tiên tiến và tăng độ an toàn cho công trình.

Kết luận

Bố trí thép sàn đúng kỹ thuật là yếu tố then chốt quyết định chất lượng và độ bền của ngôi nhà. Từ việc tính toán khoảng cách, lựa chọn con kê đến kiểm tra nghiệm thu, mỗi bước đều cần sự tỉ mỉ và chuyên nghiệp. Nếu bạn đang có dự án xây dựng, hãy liên hệ IGCONS để được tư vấn và thi công trọn gói với chất lượng đảm bảo.



03/07/2025

Bài viết liên quan

cach-tinh-met-khoi-cat-trong-xay-dung
Cách tính mét khối cát xây dựng chuẩn từng centimet [update 2025]

Mục Lục1 Tại sao cần biết cách tính mét khối cát?1.1 Vai trò trong dự toán xây dựng và san lấp1.2 Ảnh hưởng đến chi phí, chất lượng và tiến độ2 Công thức cơ bản tính mét khối cát2.1 Công thức hình hộp chữ nhật (phổ biến nhất)2.2 Công thức cho khối đặc biệt (trụ, […]

Xem chi tiết

kich-thuoc-cua-chinh-chuan-phong-thuy
Kích thước cửa chính chuẩn phong thủy và kiến trúc 2025

Mục Lục1 Kích thước cửa chính là gì? Vì sao cần xác định chuẩn?1.1 Tầm quan trọng của cửa chính trong phong thủy và thiết kế nhà1.2 Ảnh hưởng đến thẩm mỹ, công năng và tài lộc1.3 Hệ quả của việc chọn sai kích thước2 Các kích thước cửa chính phổ biến hiện nay2.1 Nhà […]

Xem chi tiết

27/06/2025 Cập nhật công tác trước và sau khi đổ bê tông hầm Dự án Nhà anh Việt tại Thái Hà – Công trình IGCONS Đống Đa

Nhật ký thi công – Nhà anh Việt ở Thái Hà Hạng mục: Đổ bê tông tầm Tại dự án nhà anh Việt, số 02 Thái Hà, đội thi công IGCONS đã triển khai công tác đổ bê tông tầm (tầng hầm) theo đúng tiến độ đề ra. Trước khi đổ bê tông, toàn bộ […]

Xem chi tiết

0838.909.468
